今天是
杭州一批道路建设有新进展!未来出行更快更方便
发布时间:2023-01-05   杭州发布

好消息,近日杭州一批道路取得了新进展,都在哪?一起来了解一下。

杭州大城北地区道路建设传来好消息,一批道路建设取得新进展,其中康园路(康桥路-金昌路)一期工程市政部分已基本完工,码头路(康贤路-越园路)道路工程、平安桥路(康园路-康贤路)道路工程已开工建设,四号支路(三号支路-顾扬路)打通“断头路”工程顺利通过竣工验收;另外,大城北一批道路正在加紧施工中,计划今年完工。

丽水路(三里洋路-康桥路)工程

丽水路(三里洋路-康桥路)工程位置图

丽水路(三里洋路-康桥路)工程效果图

项目进度:该工程于2021年11月开工,目前,隧道主体已完成,杭钢河桥钢箱梁吊装完成至50%,道路路基完成至40%。计划2023年完工。

项目介绍:该工程南起三里洋路,北至康桥路,道路全长约1613米,道路标准段红线宽度为36米,标准段双向6车道。跨杭钢河设桥梁一座,全长105米;跨电厂河设桥梁一座;单跨全长60米;下穿平炼路和平安桥路设隧道一座,隧道总长537米,隧道采用双向4条机动车道。建设内容包含道路工程、桥梁工程、隧道工程、排水及综合管线工程、景观绿化工程、交通设施工程、路灯照明及其他附属设施等。

康园路(康桥路—金昌路)一期工程

康园路(康桥路-金昌路)一期工程位置图

康园路(康桥路-金昌路)一期工程效果图

康园路(康桥路-金昌路)一期工程效果图

项目进度:该工程于2021年5月开工,目前,该工程市政部分已基本完工。

项目介绍:该工程位于拱墅区杭钢单元,南起金昌路,北至独城路以南,道路全长约880米,宽51.2-59.45米,项目用地面积67.88亩。规划为城市主干路,标准断面宽度42米,按双向6条机动车道布置,其中,跨杭钢河设桥梁一座,下穿平炼路和平安桥路设隧道一座。建设内容包括道路工程、桥梁工程、隧道工程、排水及综合管线工程、景观绿化工程、交通设施、路灯照明及其他附属工程等。

平炼路(康贤路-康园路)景观大道工程

平炼路(康贤路-康园路)景观大道工程位置图

平炼路(康贤路-康园路)景观大道工程效果图

项目进度:该工程为大城北中央景观大道东段。于2022年4月开工,目前,道路水稳层及人行道铺装已完成,景观大道完成80%。计划于2023年建成开放。

项目介绍:工程位于拱墅区杭钢单元,西起康贤路,东至康园路,道路长716米,标准段宽度50米,为城市次干路。建设内容主要包括道路工程、管线工程及景观附属工程等。

码头路(康贤路-越园路)工程

码头路(康贤路-越园路)工程区位图

码头路(康贤路-越园路)横断面透视图

项目进度:该工程于2022年10月开工,目前,排水管道完成40%,路基工程完成10%。计划2023年完工。

项目介绍:该工程位于拱墅区杭钢单元,西起康贤路,东至越园路,全长约431米,标准段宽20米。建设内容包括道路工程、管线工程、交通设施工程及景观工程等 。

平安桥路(康贤路-康园路)工程

平安桥路(康贤路-康园路)工程位置图

项目进度:该工程于2022年9月开工,目前,排水管道完成30%。计划2023年完工。

项目介绍:该工程位于拱墅区杭钢单元,西起康贤路,东至康园路,道路长716米,标准段宽度30米,为城市次干路。建设内容主要包括道路工程、管线工程及附属工程等。

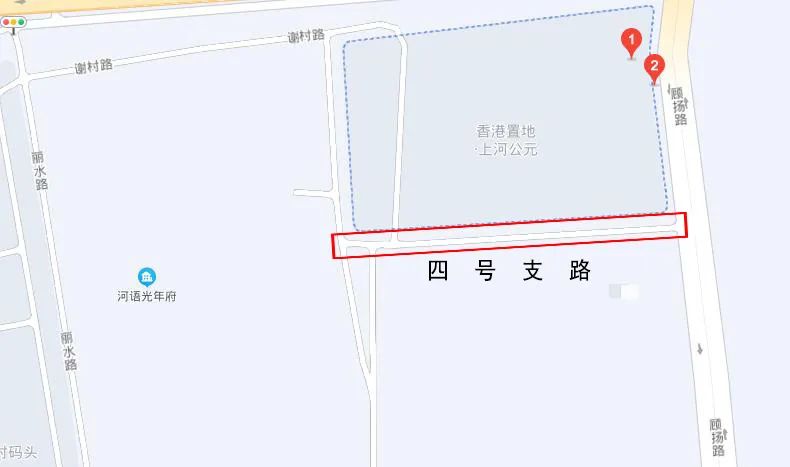

四号支路(三号支路-顾扬路)工程

四号支路(三号支路-顾扬路)工程位置图

项目进度:该工程于2021年底开工,2022年6月完成竣工验收,市政排水管网、市政道路以及行道树等单项工程,已于2022年9月移交拱墅区市政管理中心等相关管养单位维护管理,配套智能化交安设施及路灯同步投用,待获得交警部门道路开放通知后即可正式开放使用。

项目介绍:该工程位于拱墅区运河新城单元,西起三号支路,东至顾扬路,道路全长约254米。

独城路(康园路-焦北路)一期工程

独城路(康园路-焦北路)一期工程位置图

独城路(康园路-焦北路)一期工程效果图

项目进度:该工程于2021年12月开工,目前,已完成桥梁建设,道路工程已完成粗沥青摊铺。计划2023年完工。

项目介绍:该工程位于拱墅区杭钢单元,西起康园路,东至焦北路,道路全长约660米,标准宽度32米,为城市次干道。建设内容包括道路工程、桥梁工程、管线工程及附属工程等。

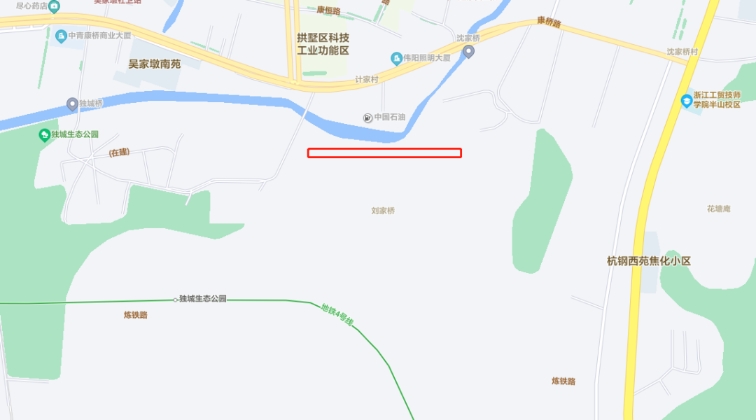

炼铁路(康园路-320国道)工程

炼铁路(康园路-320国道)工程位置图

炼铁路(康园路-320国道)工程效果图

项目进度:该工程于2021年12月开工,目前,正在进行桥梁与路面结构施工,其中桥梁主跨及拱肋安装已完成,道路工程完成至80%。计划2023年完工。

项目介绍:该工程位于拱墅区杭钢单元,西起康园路,东至320国道,道路长约945米,标准段宽度20米,为城市支路。建设内容主要包括道路工程、桥梁工程、管线工程及附属工程等。

崇超路(康桥路-320国道)一期工程

崇超路(康桥路-320国道)一期工程效果图

项目进度:该工程于2022年5月开工,目前,排水管道完成70%,水稳层完成60%,计划2023年完工。

项目介绍:该工程位于拱墅区杭钢单元,北起独成路,南至320国道,道路全长625米,标准宽度20米,为城市支路。建设内容包括道路工程、管线工程及附属工程等。
